Interconexión eléctrica Colombia - Panamá a 300 kv - Tramo Colombia

¿Cuál es la solicitud que se realiza a la ANLA?

Solicitud de licencia ambiental para el desarrollo del proyecto “INTERCONEXIÓN ELÉCTRICA COLOMBIA - PANAMÁ A 300 kV - TRAMO COLOMBIA”.
¿Cuál es el objetivo del proyecto?

El objetivo del proyecto es promover la integración energética regional, con el propósito de impulsar la competitividad y eficiencia del sector eléctrico, para así favorecer el crecimiento económico y sustentable del país. De igual manera, mejorar las condiciones de seguridad en el abastecimiento y la confiabilidad del sistema eléctrico, así como, contribuir con la diversificación de la matriz de generación energética en la región, enfocada al uso de energías renovables. Por lo tanto, el proyecto hace parte de la Hoja de Ruta para la Transición Energética Justa en Colombia, ya que, contribuye con el fortalecimiento de la infraestructura para la transmisión e interconexión eléctrica con fuentes de energía renovables en diferentes escalas nacional y regional.
¿Cuál es la duración del proyecto?

Fases y actividades del proyecto:
- Tramo terrestre:
- Etapa de reconocimiento: 30 días
- Etapa de prefactibilidad: 90 días
- Etapa de preconstrucción: 120 días
- Etapa de construcción: 450 días
- Etapa de operación y mantenimiento: 50 años
- Etapa de desmantelamiento: 300 días
- Tramo marino-costero:
- Etapa de diseño: 210 días
- Etapa de construcción: 523 días
- Etapa de puesta en servicio y operación de la línea: 50 años
- Etapa de desmantelamiento: 90 días
¿Dónde se ubica el proyecto?

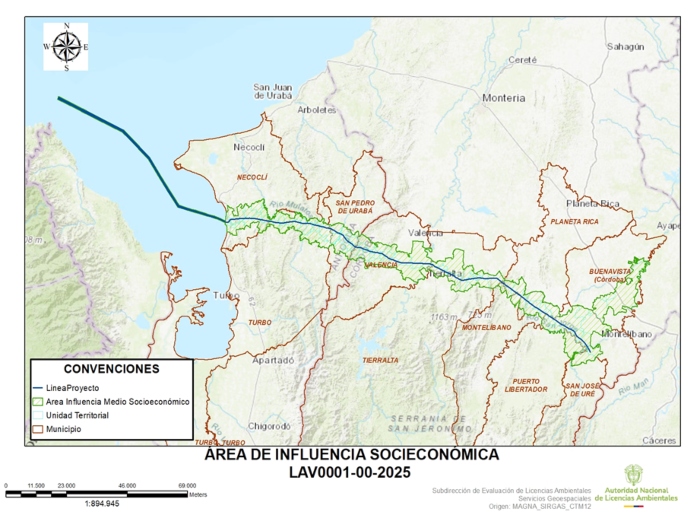

El proyecto Interconexión Colombia-Panamá a 300 kV – Tramo Colombia se localiza dentro de una gran región en el noroccidente del país, en la zona aledaña al Golfo de Urabá, desde el centro del Departamento de Córdoba, abarcando parte de los municipios de Montelíbano, Buenavista, Planeta Rica, Puerto Libertador, San José de Uré, Tierralta, Valencia; y continuando en la zona del Urabá al norte del departamento de Antioquia, incluyendo los municipios de San Pedro de Urabá, Turbo y Necoclí, donde inicia el recorrido en el mar Caribe hasta la frontera con Panamá.
El tramo terrestre (línea aérea) y su servidumbre atraviesan 104 unidades territoriales (veredas y corregimientos), tiene una longitud de 154.42 Km y área de servidumbre de 571.47 ha, compuesta por 365 torres. El tramo marino-costero inicia en la estación de transición submarina-terrestre en la costa de Necoclí, donde se presenta un tramo subterráneo con una longitud de 0.156 Km, que realiza la transición a la línea marina, la cual se encuentra en aguas colombianas con una longitud de 81.13 Km.

Fuente: Magna_Sirgas_CTM12
¿Quién es el solicitante del trámite?

INTERCONEXION ELECTRICA S.A. E.S.P.
¿Cuál es el expediente asociado al proyecto?

LAV0001-00-2025
Documentos del trámite
Conoce aquí todos los documentos de interés del proyecto Interconexión eléctrica Colombia - Panamá a 300 kv - Tramo Colombia
Se refieren a las decisiones de una entidad pública o autoridad, emitidas en el ejercicio de sus competencias legales, que generan efectos jurídicos y que pueden crear, modificar o extinguir derechos u obligaciones.
- Auto 000602 del 07 de febrero de 2025 - Por el cual se inicia un trámite administrativo de evaluación de solicitud de Licencia Ambiental y se adoptan otras determinaciones.
Incluyen el Estudio de Impacto Ambiental (EIA), la lista de chequeo de la Verificación Preliminar de Documentos (VPD) y el acta de solicitud de información adicional.
- Estudio de Impacto Ambiental EIA (SharePoint) - Proyecto Interconexión eléctrica Colombia - Panamá a 300 kv - Tramo Colombia.
